5일 고양시에 따르면 수소 연료전지 발전은 수소와 산소의 전기화학 반응을 통해 전력을 생산하는 방식이다. 태양광 대비 적은 면적에서 높은 발전 용량을 확보할 수 있고, 24시간 발전이 가능하다는 것이 큰 강점이다.
또한 화력 발전에 비해 에너지 효율은 높고 탄소 배출량이 적어 온실가스 저감과 기후위기 대응을 위한 차세대 에너지원으로 주목받고 있다.

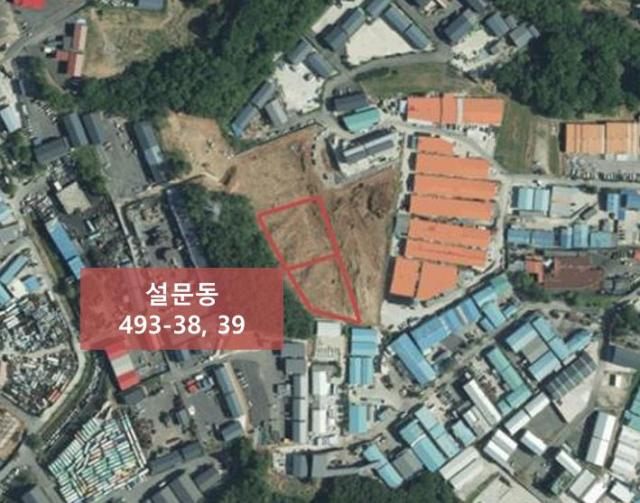

올해 상반기 내 일산동구 설문동 4166㎡ 부지에 수소 연료전지 발전소 조성 사업이 착공에 들어간다. 총 사업비 580여억원을 전액 민간투자로 투입하여 발전 용량 9.9메가와트(MW)급 발전소를 구축한다.
이와 함께 발전 연료로 사용하는 수소는 천연(도시)가스를 개질해 생산한다. 도시가스를 발전소로 공급하기 위해 서울도시가스에서는 고봉5통 일대에 2.5km 규모의 도시가스 주 공급 배관을 신규 설치할 계획이다.
고양시는 2024년 11월 고봉5통 마을, 고양그린에너지, 서울도시가스와 수소 연료전지 발전시설 설치와 주변 지역 도시가스 공급을 위한 업무 협약을 체결했다. 이후 중앙부처와 인허가 사전협의 등 행정적 지원을 제공했으며 앞으로도 사업이 차질 없이 추진될 수 있도록 적극적인 협력을 이어나갈 방침이다.
고양시는 수소 선도도시를 조성하기 위해 수소 모빌리티 확장 지원 정책을 추진하고, 곳곳에 수소를 직공급할 수 있는 생산시설을 설치해 지역 거점형 인프라를 구축한다.
고양시는 2024년 10월 경기도 미니 수소도시 조성사업에 선정됐으며 3년에 걸쳐 총사업비(도비 50억원, 시비 50억원)을 들여 사업을 추진한다.
지난해 3월 고양도시관리공사와 신재생에너지 위수탁 협약 체결을 맺어 사업을 위탁했으며 서울도시가스와 협업을 통해 일일 생산량 1000㎏급의 수소 생산 설비 설치와 도시가스 공급망 구축을 준비하고 있다.
이후 지난해 12월 30일 마스터플랜과 기본설계 용역 1차 중간 보고회가 열렸으며 관련 기관이 참석한 가운데 수소 생산시설 기술 구현 방안, 사업지 선정 타당성 분석, 수소 도시 인프라 구축과 확대 전략 검토 등이 논의됐다.
미니 수소도시 조성사업은 2026년까지 실시설계를 마무리하고 2027년 수소 생산시설 구축을 완료, 상업운전을 개시를 목표로 하고 있다. 이를 통해 수소 기반의 도시 에너지 구조를 구축하고, 지역 내 수소 생산·저장·이용 인프라를 통합할 계획이다.
고양시는 2025년 12월 ‘고양시 에너지 기본계획’ 수립에 따라 2030년까지 수소 등 지역 내 연료전지 발전용량 15.2메가와트(MW) 확보를 목표로 삼았다. 중앙 집중형 전력 수급에 의존하지 않는 분산형 에너지 수급 체계를 구축해 수도권 대표 에너지 자립도시로 나아갈 방침이다.
이동환 고양시장은 “다양한 형태의 수소 생태계 구축을 위해 민간투자 유치 등 방안을 적극 모색할 것”이라며 “신재생에너지 보급을 확대해 탄소 배출을 최소화하는 친환경 도시로 나아가도록 최선을 다하겠다”고 말했다.
